一個工程項目從開拓到竣工,可能需要幾百甚至幾千種建筑材料的配合來實現,若能妥善管理這些種類繁多的物資,做到清晰、條理,對于工程的高效展開、推進工作將起非常有利的正面效果。
物資管理可利用工程項目管理軟件的對應模塊進行相應的管理,通過工地一線人員實時錄入各類物資的使用、損耗等信息,生成動態的庫存變化,讓相關人員充分掌握各類物資的信息,進行妥善的規劃、調撥。
但是,該操作在實際落地過程中可能會遇到一定的困難。許多一線工地的工作人員沒有受過專業訓練,并不清楚材料的專業名詞,其往物資數據庫中錄入數據時,往往會采用自己認知的名詞進行錄入,導致無法與整體數據進行關聯,造成數據出錯。
例:項目甲于2020年6月20日接收型號為HRB335的直徑6熱軋帶肋鋼筋2000份。工作人員A錄入信息時可能會根據自己的了解,在系統中錄入:螺旋鋼筋2000份。
這會導致出現程序無法識別,錄入的信息只會沉淀在數據庫的一角,無法與整體數據進行聯系,導致出現大量的錯誤。
這是很常見的一種操作問題,金石工程項目管理軟件針對實際情況,設計了相應的解決方案:材料操作系統的維護員利用軟件的【審核提醒】+【事后糾正】+【錯誤批注】功能,對工地一線人員錄入數據進行審核+修改,糾正和統一材料的名稱的叫法。
1、管理人員在系統中將“審核_材料”功能分配給材料維護員。
2、當工地相關操作人員更新材料信息后,信息并不會直接進入信息庫,而是先自動上傳至【材料維護】界面,材料維護員可以在其中看到看到未審核的材料、創建人。
如果是需要緊急處理的材料信息,相關操作人員可以選擇在線發起提醒,有系統彈窗提醒和手機短信提醒兩種可供選擇。
3、材料維護員閱覽信息后,會根據材料實際情況更改相應的材料名稱、歸屬。具體操作如下:
【修改】:將未審核材料的基本信息直接進行修改,如果材料目前歸屬于不正確的分類,也可以藉此進行調整。

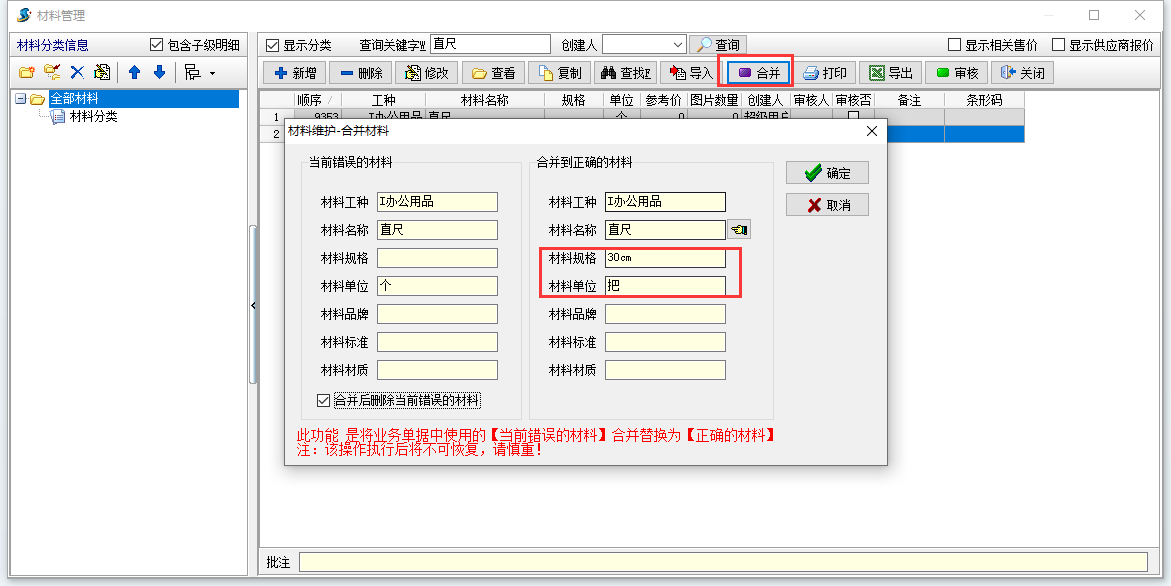

【合并】:把未審核的材料合并到系統中已經存在的材料中(同一種材料,但是材料名稱不一致時進行合并)。
【備注】:備注更改信息,標記錯誤情況。
企業可以根據實際情況進行設置:【只有審核后的材料才可使用】,此開關打開之后系統中新添加的材料只有審核通過之后才可以使用,如圖:
